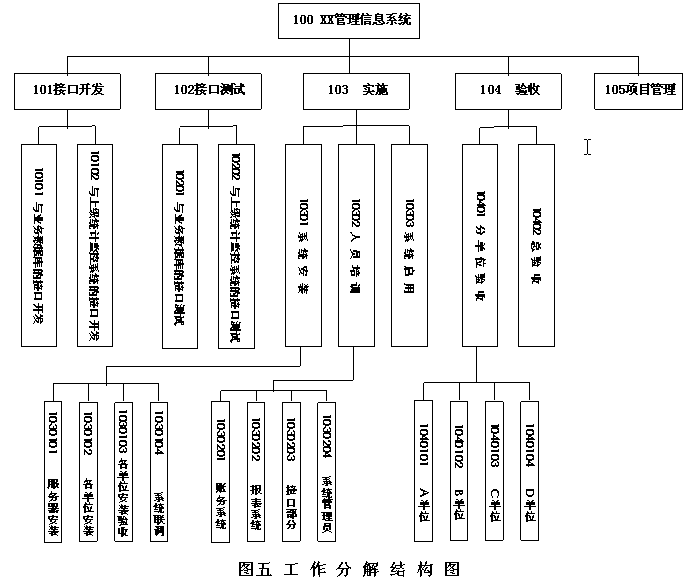

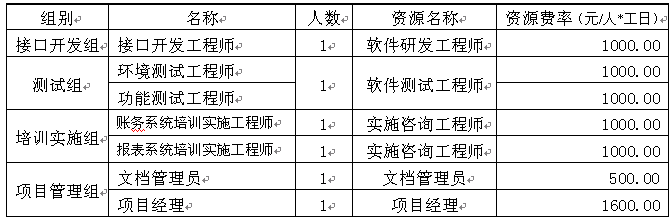

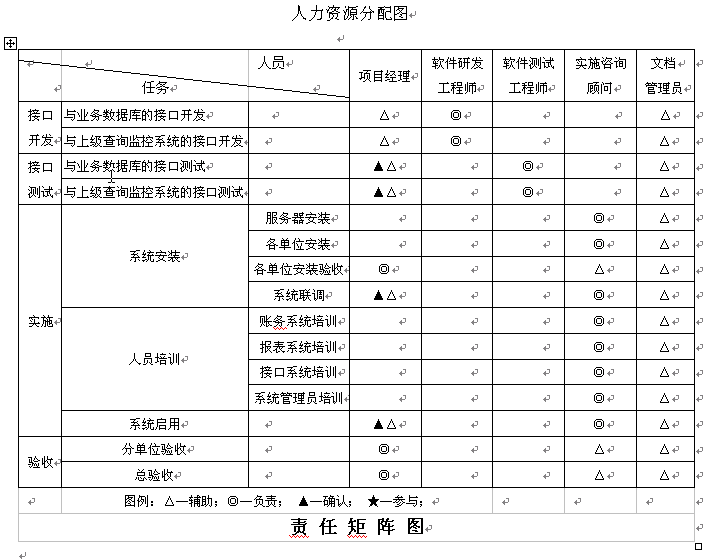

(3)根據工作分解結構,繪制人力資源分配圖和責任矩陣圖。如下圖所示:
(3) 制定項目實施的進度計劃(甘特圖、關鍵路線圖、網絡圖)。該進度計劃包含各工作任務的計劃(由各負責人分別做出),計劃中需要調用對方資源的,需要由對方參加并簽字確認。
