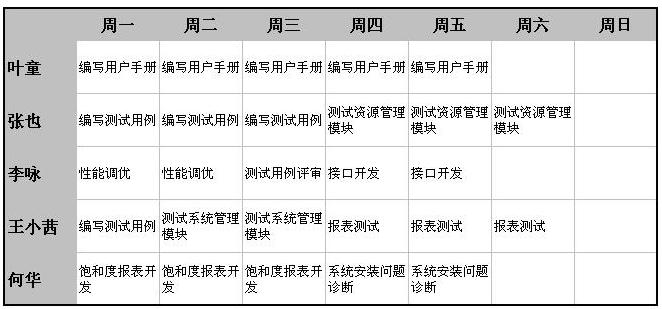

供項目小組長安排每人每天的詳細任務的計劃是底層計劃,一般是每周滾動,如所示。底層計劃形式較靈活,可以用電子文檔描述,也可以直接在現場項目組的黑板上填寫。
圖 2底層計劃樣例
(2)嚴肅性
完成進度計劃的定義后,要形成基準;鶞計劃的形成與變更務必要有正式的評審或?qū)徟鞒。具有?yán)肅的進度計劃,進度的度量才有依據,進度偏差控制才有意義。
結合上文三個層次的計劃來講,通常要求高層計劃要經過企業(組織級)的正式批準。也是說,項目的宏觀實施要點(經過哪些階段、要交付哪些交付物等)發生變化時,務必要經過組織級審批;而具體資源調整到具體任務上的變更的自主權交由項目經理自行處理。
(二)建立及時的項目進度跟蹤控制體系
沒有跟蹤和控制,再好的項目計劃也只是一個擺設,因?yàn)轫?xiàng)目實施可能完全是另外一個樣子。在項目實施狀態下,項目經理的主要工作是跟蹤和控制項目按計劃實施,當項目偏離計劃時,采取措施使項目回到原計劃的軌道,或者調整計劃生成新的基準。
對項目進度的跟蹤主要通過晨會、周例會和里程碑會議。高層計劃的跟蹤,主要包括里程碑、交付物的完成情況,控制重要階段的啟動/結束、重要交付物的交付等。中層計劃的跟蹤,主要包括實際的投入情況、任務的完成情況、后續任務安排等。中層計劃的跟蹤涉及任務數目和任務匯報人較多,存在一定的工作量,企業可通過項目管理工具中的進度管理模塊與員工報工模塊自動協同完成。
跟蹤的項目信息一定要反饋到更新的計劃中,使計劃不斷的逼近準確,并具有可預測性。
(三)建立客觀的進度度量指標體系
有了項目計劃與跟蹤后,可以進行項目度量。項目度量的結果可以用以項目績效的評價;也可以僅用于檢查項目的偏差程度,以進一步調整項目的執行。
常用的度量指標有:任務完成度、里程碑錯失率、進度偏差(掙值法)、工期偏差百分比、結束日期偏差百分比等。其中,里程碑錯失率(里程碑延遲天數超過閾值范圍的,稱作“錯失”)是很多企業偏愛的指標,因?yàn)槔锍瘫耐瓿墒强陀^(“YES/NO”),沒有爭議。掙值進度偏差是項目管理業界推崇的指標,它將進度和成本進行聯合控制,并且它可基于當前狀態來預測可能發生的工期滯后量;由于它對項目計劃和跟蹤的顆粒度要求更細,管理成熟度不高的企業很難適用。企業可以根據自身的管理要求和項目的實際情況確定相應的度量指標體系。
總之,乙方實施服務企業要管好項目進度,必須要做好“計劃-跟蹤-度量-反饋”這個閉環,任何一個環節都必須落到實處。
