軟件項目集成管理解決方案
作者:網絡轉載 發布時間:[ 2013/8/30 10:41:49 ] 推薦標簽:

1 系統概述
軟件項目集成管理是實現軟件開發過程和軟件管理過程的全面管理。軟件項目集成管理是通過將項目管理工具(如:MS project)和軟件開發平臺工具(如:IBM Rational Suite)有機地集成和擴展,依據軟件工程和CMM/CMMI理論,按照組織統一的項目管理流程和方法針對軟件開發過程、里程碑目標、任務級目標等進行集中管理的過程。軟件項目管理一般面向軟件開發團隊以及有關管理者等部門或個人,終提高企業軟件生產力和項目成功率。

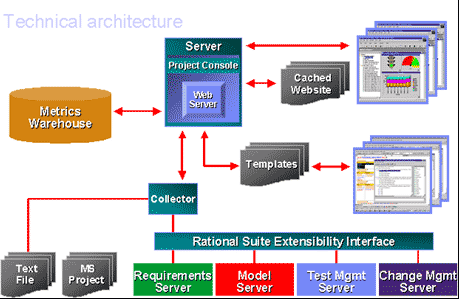

軟件項目集成管理技術架構如下圖所示:

2 軟件項目管理
2.1軟件項目計劃
2.1.1計劃編制

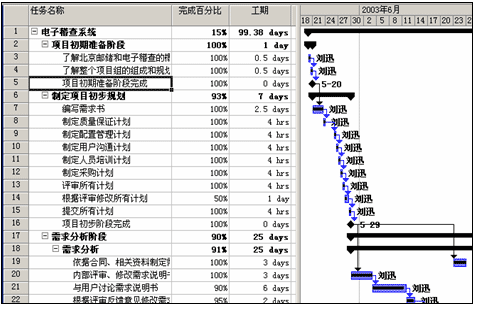

項目經理運用Microsoft Project2003 標準版編寫項目計劃。Microsoft Project 2003提供了強大的智能任務分解的工具。由于在系統的資源管理模塊中已經完成對系統資源的定義,因此在此模塊的任務分配中可以首先定義資源的成本,例如人員的計時工資,設備的每次使用成本等有關項目的成本信息,在將資源與相對的任務建立關系后相應資源的成本變?yōu)槊總任務的成本,所有任務的成本構成項目的總成本。資源的成本定義如下圖:

對相應任務分配資源后的項目以及任務成本圖例:
項目的計劃編寫完畢后向服務器發布項目計劃,這樣項目計劃成為終的項目執行依據。
2.1.2任務執行管理

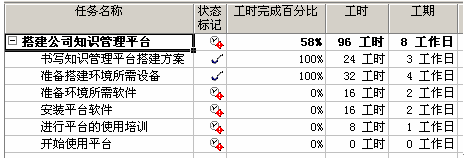

項目組成員可以在Project中對自己負責任務的完成情況進行設置,待設置被項目經理確認后,登錄系統可以查看項目各個任務的完成情況,如下圖:

2.2軟件項目跟蹤和監督
軟件項目跟蹤和監控包括對照已文檔化的估計、約定、計劃評審跟蹤軟件完成情況和結果,基于實際的完成情況和結果調整這些計劃。
在項目經理使用Microsoft Project 2003 標準版做好項目計劃時,將做好的初計劃保存為比較基準;當項目進展到一定階段后可以與比較基準進行比較,得出項目是否按計劃進行,還有多少任務沒有按時完成,多少任務提前完成等等信息。如下圖:

通過這一模塊可對項目進度進行控制與更新。以便于上級更好的掌握各種計劃的進展情況,同時提供多種形式的進度查詢,使領導及時掌握各種任務進展的更新信息。進度更新是更新自己所屬任務的進展以及完成情況,便于上級更好的掌握各種計劃的安排,以保證項目順利進行。
