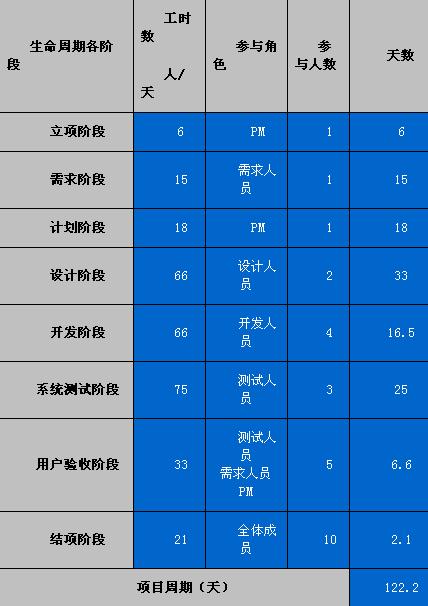

表4-對項目周期的估算
如何估算項目的成本

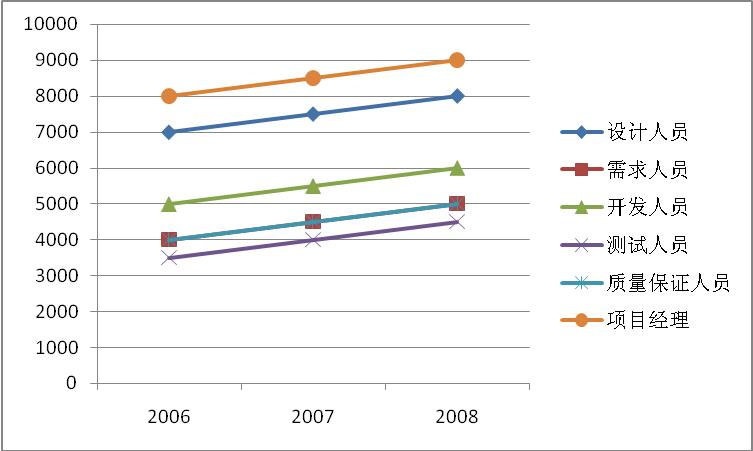

假如本項目所使用的資源與項目A相同,那么可以參考組織度量庫中2008年各種資源的平均成本,如下圖所示
經過對項目周期的估算,可以得知本項目大概需要5.82個月的時間;谝陨蠑據可以通過表5來對項目的成本進行估算,其結果如下所示:

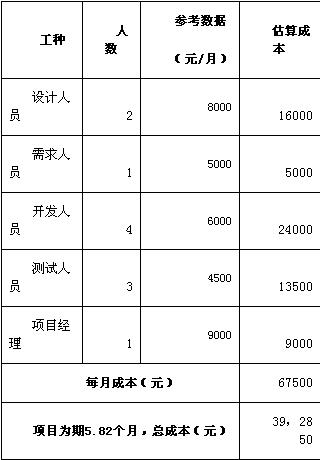

表5-本項目成本估算 項目管理
至此,對項目的規模、成本、工作量、資源和工期的估算方法和順序介紹完了,通過本文的介紹,希望廣大項目管理人員可以掌握項目估算的技巧。對于使用客觀方法進行估算時,組織級的度量數據是關鍵核心點。另外,軟件項目始終伴隨著各種各樣的變更,這正所謂“變化是永恒的,不變是短暫的”。 作為一個成熟的項目管理者應該勇于面對變化,在每次重大變化后對項目進行重新估算是十分必要的。
